20. prosinca 2024.
1.faza modernizacije tramvajske infrastrukture u gradu Zagrebu

Naziv projekta: 1. faza modernizacije tramvajske infrastrukture u gradu Zagrebu, "KK.07.4.2.27.0001"
- Ugovor o dodjeli bespovratnih sredstava za projekt „1. faza modernizacije tramvajske infrastrukture u gradu Zagrebu“ sklopljen je 10. lipnja 2019. godine.
- Ukupna vrijednost projekta: 34.459.197,88 EUR (259.632.826,46 HRK fiksni tečaj konverzije 1 EUR = 7,53450 HRK)
- Ukupno prihvatljivi troškovi projekta: 27.542.410,81 EUR (207.518.294,28 HRK fiksni tečaj konverzije 1 EUR = 7,53450 HRK)
- EU sufinanciranje: 23.411.049,19 EUR (176.390.550,14 HRK fiksni tečaj konverzije 1 EUR = 7,53450 HRK)
- Izvor financiranja: 85% Kohezijski fond + 15 % proračun RH
- Razdoblje provedbe: 01.12.2016. - 31.12.2023.
KRATKI OPIS PROJEKTA:
Projekt modernizacije tramvajske infrastrukture u Gradu Zagrebu, njegova prva faza, obuhvaća radove na modernizaciji 11 dionica tramvajske pruge ukupne dužine 8,19 km i tri ispravljačke stanice (Patačićkina, Daničićeva, Zvijezda) te izradu analize razvoja tramvajskog prometa Grada Zagreba s ciljem osiguranja sigurnijeg i efikasnijeg javnog prijevoza te povećanja učinkovitosti sustava javnoga gradskog prometa.
CILJEVI I OČEKIVANI REZULTATI PROJEKTA:
Provedbom Projekta povećat će se učinkovitost sustava javnoga gradskog prometa, što će utjecati na povećanje broja putnika u javnom gradskom prijevozu, odnosno na smanjenje udjela prometovanja osobnih automobila te, u konačnici, dovesti do smanjenja negativne emisije CO2.
Sklopljen Ugovor o dodjeli bespovratnih sredstava za II. fazu projekta ''1. faza modernizacije tramvajske infrastrukture u gradu Zagrebu''
Ugovor o dodjeli bespovratnih sredstava za II. fazu projekta ''1. faza modernizacije tramvajske infrastrukture u gradu Zagrebu'', sklopljen je u četvrtak, 18. srpnja između Ministarstva mora, prometa i infrastrukture (MMPI), Središnje agencije za financiranje i ugovaranje programa i projekata Europske unije (SAFU) i Zagrebačkog električnog tramvaja kao korisnika bespovratnih sredstava.
Projekt 1.faza modernizacije tramvajske infrastrukture u gradu Zagrebu - II. faza projekta
Projekt II. faze modernizacije tramvajske infrastrukture predstavlja nastavak aktivnosti započetih u okviru I. faze projekta, čija je provedba započela potpisom ugovora u lipnju 2019. godine.
Ukupna vrijednost I. faze iznosila je 34 milijuna eura, od čega je 27 milijuna eura predstavljalo prihvatljive troškove i to:
U II. fazu prenesen je iznos od 10,3 milijuna eura, od čega 8,3 milijuna eura čine prihvatljivi troškovi i to:

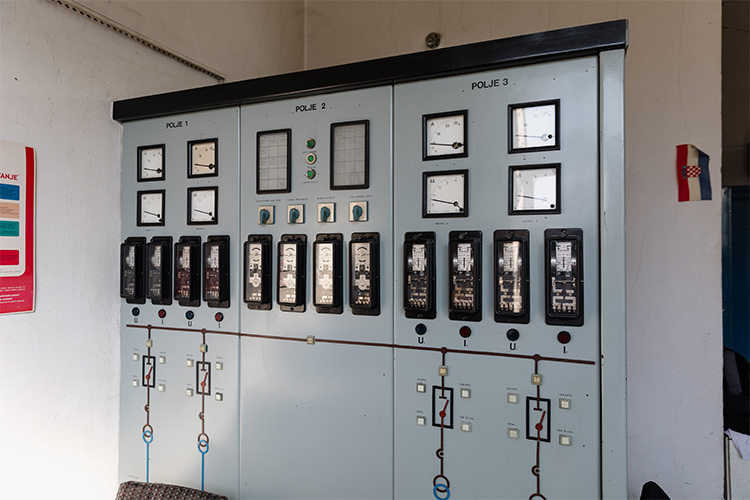

Radovi na modernizaciji elektroopreme
u dvije ispravljačke stanice uspješno su dovršeni:
Za obje lokacije odobrena je pravomoćna uporabna dozvola, a radove je izvodila Zajednica gospodarskih subjekata Končar INEM d.o.o. i HELB d.o.o.
Za IS Zvijezda izdana je uporabna dozvola, KLASA: UP/I-361-05/23-01/000750, URBROJ: 251-10-22-1/016-24-0015, s danom 18.10.2024., koja je postala pravomoćna 15.10.2024. godine.
Za IS Daničićeva izdana je uporabna dozvola 12. lipnja 2025. godine., KLASA: UP/I-361-05/25-01/000235, URBROJ: 251-10-23-2/008-25-0008).
U ožujku 2025. godine potpisan je ugovor za modernizaciju ispravljačke stanice Patačićkina, čime je započela i posljednja faza ugradnje opreme u okviru ovog projekta.

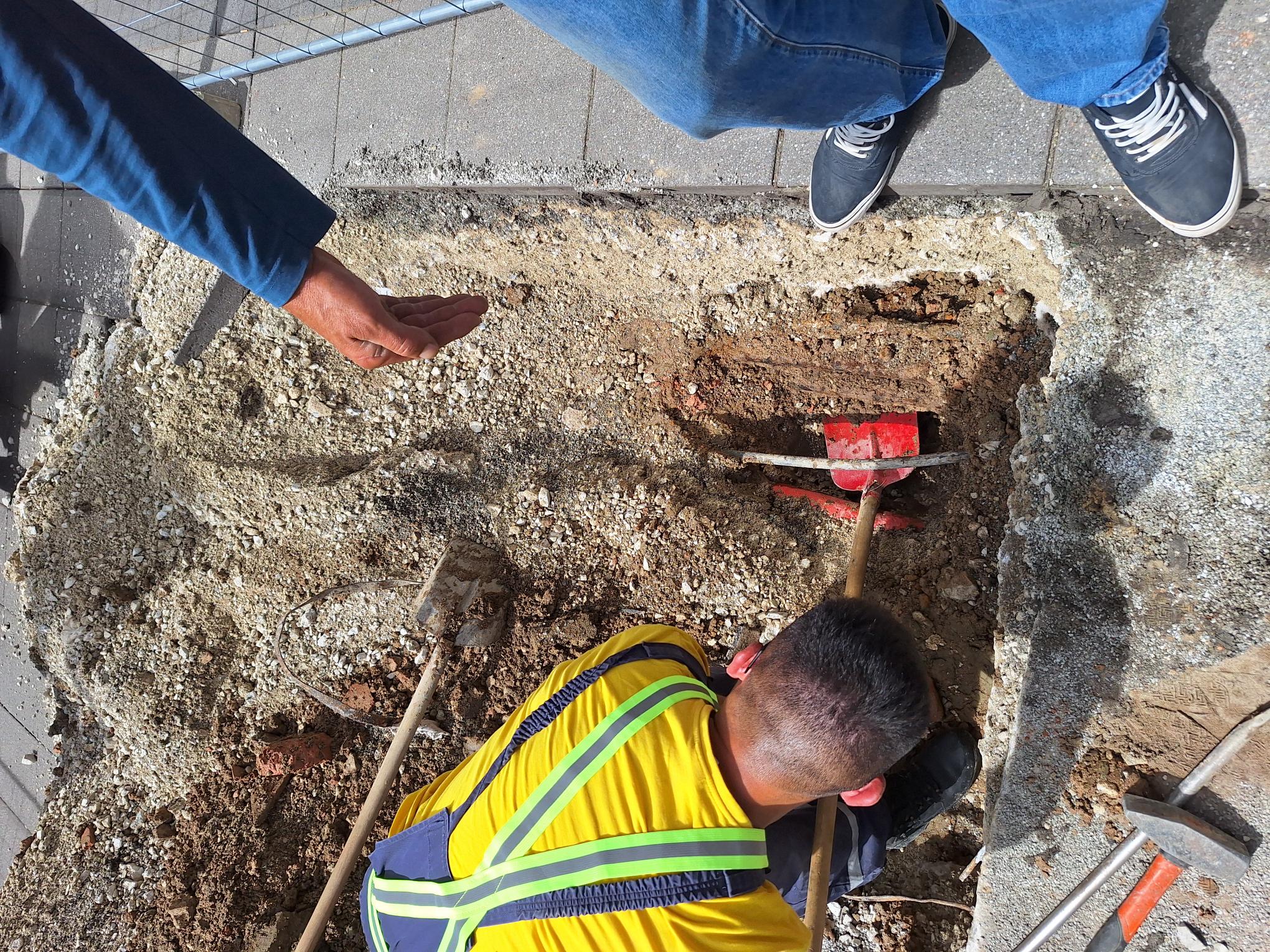

Zamjena kabelske mreže
Projekt II. faze modernizacije tramvajske infrastrukture predstavlja nastavak aktivnosti započetih u okviru I. faze projekta, čija je provedba započela potpisom ugovora u lipnju 2019. godine.
Ukupna vrijednost I. faze iznosila je 34 milijuna eura, od čega je 27 milijuna eura predstavljalo prihvatljive troškove i to:
- 85% sufinancirano iz fondova Europske unije (23,4 milijuna eura)
- 15% iz državnog proračuna Republike Hrvatske (3,6 milijuna eura)
U II. fazu prenesen je iznos od 10,3 milijuna eura, od čega 8,3 milijuna eura čine prihvatljivi troškovi i to:
- 7 milijuna eura iz fondova EU (85%)
- 1,3 milijuna eura iz državnog proračuna RH (15%)
Radovi na modernizaciji elektroopreme

- IS Zvijezda
- IS Daničićeva
- IS Zvijezda: cca 800.000 EUR (bez PDV-a)
- IS Daničićeva: cca 1,3 milijuna EUR (bez PDV-a)

Za IS Zvijezda izdana je uporabna dozvola, KLASA: UP/I-361-05/23-01/000750, URBROJ: 251-10-22-1/016-24-0015, s danom 18.10.2024., koja je postala pravomoćna 15.10.2024. godine.
Za IS Daničićeva izdana je uporabna dozvola 12. lipnja 2025. godine., KLASA: UP/I-361-05/25-01/000235, URBROJ: 251-10-23-2/008-25-0008).
U ožujku 2025. godine potpisan je ugovor za modernizaciju ispravljačke stanice Patačićkina, čime je započela i posljednja faza ugradnje opreme u okviru ovog projekta.
- Vrijednost ugovora: 2,3 milijuna EUR (bez PDV-a)
- Ugovaratelj: AP-Sustavi napajanja d.o.o.
- Izvođač je uveden u posao, a završetak radova predviđen je do kraja 2026. godine.
Zamjena kabelske mreže

Završeni su radovi na zamjeni dotrajale podzemne kabelske infrastrukture na sljedećim lokacijama:
U sklopu modernizacije ispravljačke stanice Daničićeva, završeni su radovi na zamjeni dotrajale kabelske mreže u širem području obuhvata napajanja obuhvaćaju sljedeće ulice i lokacije:
Sudionici u projektu:
Naručitelj: Zagrebački električni tramvaj d.o.o.
Stručni nadzor i Koordinator II: Zajednica gospodarskih subjekata: ZEM NADZOR d.o.o., ZIV-TICA d.o.o., GEO-INFORMATIČKI STUDIO d.o.o
Projektant na ugradnji opreme: Končar - Elektronika i informatika d.o.o.
Projektant na zamjeni kabelske mreže: Projektni biro Naglić d.o.o., glavni projektant Mario Šulc dipl.ing.el.
Voditelj projekta: Growth strategies d.o.o.
Sljedeći koraci:
Uskoro se očekuje pokretanje postupka javne nabave za:
- Cjelokupna zamjena kabelske mreže iz IS Patačićkina
- Djelomična zamjena kabelske mreže iz IS Daničićeva
U sklopu modernizacije ispravljačke stanice Daničićeva, završeni su radovi na zamjeni dotrajale kabelske mreže u širem području obuhvata napajanja obuhvaćaju sljedeće ulice i lokacije:

- dio Ilice
- Selska cesta
- Prilaz baruna Filipovića
- Vodovodna ulica
- Ulica Gjure Čanića
- Ulica Matka Talovca
- Dio Hanuševe ulica
- Trg Francuske republike
- Ulica grada Mainza
Sudionici u projektu:
Naručitelj: Zagrebački električni tramvaj d.o.o.
Stručni nadzor i Koordinator II: Zajednica gospodarskih subjekata: ZEM NADZOR d.o.o., ZIV-TICA d.o.o., GEO-INFORMATIČKI STUDIO d.o.o
Projektant na ugradnji opreme: Končar - Elektronika i informatika d.o.o.
Projektant na zamjeni kabelske mreže: Projektni biro Naglić d.o.o., glavni projektant Mario Šulc dipl.ing.el.
Voditelj projekta: Growth strategies d.o.o.
Sljedeći koraci:
Uskoro se očekuje pokretanje postupka javne nabave za:
- Dovršetak zamjene kabelske mreže u preostalom dijelu obuhvata IS Daničićeva
- Zamjenu kompletne kabelske mreže iz IS Zvijezda

Modernizacija 11 dionica tramvajske pruge
S obzirom na loše stanje tramvajske pruge, ZET je početkom 2017. godine započeo radove na 11 dionica tramvajske pruge. Modernizirane su sljedeće dionice:
- Mihaljevac - Gračansko Dolje (duljina 5.179 m)
- Selska cesta od Horvaćanske do Jadranskog mosta (duljina 949 m)
- Jurišićeva od Draškovićeve do Petrinjske ulice (duljina 742 m)
- Maksimirska od Bukovačke do Kvaternikovog trga (duljina 2.230 m)
- Raskrižje Savska - Vodnikova - Jukićeva (duljina 597 m)
- Savska cesta (duljina 1.557 m)
- Ilica od Franskopanske do Rep.Austrije (duljina 1.887 m)
- Vlaška od Bauerove do Kvaternikovag trga (duljina 901 m)
- Ilica od Rep.Austrije do 100 m pred Domobranskom ul.(duljina 1.630 m)
- Raskižje Ilice i Rep.Austrije (duljina 345 m)
- Raskrižje Držićeve i Branimirove (duljina 370 m)

Svi radovi su uspješno završeni krajem srpnja 2019. godine.
U okviru Projekta uključena je
i izrada Studije razvoja tramvajskog prometa u Gradu Zagrebu. Studiju je izradio Građevinski fakultet Sveučilišta. Studiju čine četiri elaborata:

- Elaborat 1. Analiza stanja tramvajskog prometa
- Elaborat 2. Analiza stanja kontaktne mreže
- Elaborat 3. Analiza stanja ispravljačkih stanica
- Elaborat 4. Analiza tramvajskog sustava grada Zagreba
Studija je izrađena i u srpnju 2020.godine isporučena ZET-u.

Projekt sufinancira Europska unija iz Kohezijskog fonda.
